Vegagerðin kynnti áætlaða skiptingu verkþátta við Vatnsnesveg

Frá fundinum síðastliðinn fimmtudag. MYNDIR AF HÚNAÞING.IS
Frá fundinum síðastliðinn fimmtudag. MYNDIR AF HÚNAÞING.IS

Fimmtudaginn 10. september stóð Vegagerðin fyrir upplýsingafundi vegna fyrirhugaðra framkvæmda við Vatnsnesveg. Fundurinn var haldinn á Hótel Hvítserk í Vesturhópi og í frétt á vef Húnaþings vestra segir að á sjöunda tug gesta hafi sótt fundinn.

Þar fóru fulltrúar Vegagerðarinnar yfir þær framkvæmdar sem fyrirhugaðar eru næstu árin við veginn en úrbætur á honum hafa verið mikið baráttumál sveitarstjórna og íbúa undanfarna áratugi. „Það er því mikill áfangi að verkefnið sé komið á þann stig að heildarframkvæmdin er kynnt. Gert er ráð fyrir að fyrsti áfangi framkvæmdanna verði boðinn út í upphafi ársins 2027. Framkvæmdinni er samkvæmt áætlunum Vegagerðarinnar skipt upp í 6 verkþætti á átta ára tímabili,“ segir í fréttinni.

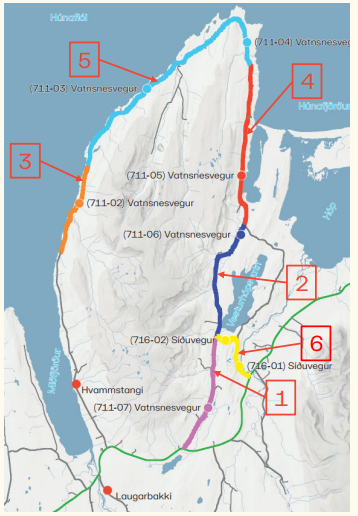

Áætluð skipting verkþátta er sýnd á myndinni hér að neðan.en gert er ráð fyrir að 1. áfangi verði unninn á árunum 2027-2028, 2. áfangi á árunum 2029-2030, 3. áfangi á árunum 2030-2030-2031, 4. áfangi á árunum 2031-2032, 5. áfangi á árunum 2032-2034 og 6. áfangi á árunum 2033-2034.

Nánari upplýsingar um fyrirhugaðar framkvæmdir er að finna í glærukynningu Vegagerðarinnar frá fundinum.
